主题:LZ家进度真快啊!都布线了.还有你家项目经理天天都要在场吗?我家17号正式开始打墙.一直都...
- tanhong2211

- 正在载入用户基本信息...
好慢的进度啊<417>字节
4月8、9、10三天继续贴厨房卫生间阳台砖
11、12无人施工。
今天过去,泥工师付在隔壁施工,问了下。
说是现在地砖有多,墙砖差了,要补12块。
所以停工。可是事实上根本没人通知我补砖。
电话项目经理,项目经理说马赛克要后面贴,现在贴好保护不好就要一块一块往下掉。这是第N次听项目经理讲一块一块往下掉的话了。为啥我跟很多专家还有搞装修的朋友那里了解到的很多东西,都和项目经理讲的有那么多出入呢。不明白。项目经理说,你当然听我的,我不会骗你的。朋友说,我们这么多年,给你讲什么好就是什么好,还能糊弄你?当然我是说同样一件事不存在价格问题的情况下。
装修到现在快一个月了,觉得工期挺慢,没啥进度,心情挺疲,很多时候挺无可奈何的。
另马赛克到了很漂亮。仿古窑变马赛克,225一平,直接从网上佛山卖家那里订货。亮面的窑变还要便宜些,210。物流加打车到小区花了30块。呵呵。
11、12无人施工。
今天过去,泥工师付在隔壁施工,问了下。
说是现在地砖有多,墙砖差了,要补12块。
所以停工。可是事实上根本没人通知我补砖。
电话项目经理,项目经理说马赛克要后面贴,现在贴好保护不好就要一块一块往下掉。这是第N次听项目经理讲一块一块往下掉的话了。为啥我跟很多专家还有搞装修的朋友那里了解到的很多东西,都和项目经理讲的有那么多出入呢。不明白。项目经理说,你当然听我的,我不会骗你的。朋友说,我们这么多年,给你讲什么好就是什么好,还能糊弄你?当然我是说同样一件事不存在价格问题的情况下。
装修到现在快一个月了,觉得工期挺慢,没啥进度,心情挺疲,很多时候挺无可奈何的。
另马赛克到了很漂亮。仿古窑变马赛克,225一平,直接从网上佛山卖家那里订货。亮面的窑变还要便宜些,210。物流加打车到小区花了30块。呵呵。
[此贴子最近被作者于2008-4-12 22:59:09编辑过,总共编辑过4次]
正在载入用户签名信息...
要进木工材料了<613>字节
13、14两天还是停工状态。
不过今天,就是14号,项目经理已经开始在准备进木工材料了,包括吊顶柜子什么的。
还有这次补砖是遥控的,没有为了这点砖专门再去跑一次。我受够了和很多具体的事项打交道。每个人都那么难缠,都想省事省心省工,还要拿钱。
明明跟卖砖的小妹约定的好好的,说是送货上门。结果送货师付到了新牌坊转盘就不想走了,让我去转盘找他,自己拿货。我坚持让他送,这是早先说好的。他打了两次电话,还打算不送了,因为我的是补砖,量少,又说什么他很忙之类。我知道大家都忙,那是不是我付了钱还要自己做事情啊?最后是电话来来回回打了很多次,还是送了,但是大牌的很,到了直接放货,让他叫下门说家里有人都不肯叫。电话里火气还很大,说他叫过了没人应,麻烦他求他多叫两次,师付可能没听到,费尽口水啊。最后还是把砖丢在门口,没见到收货的师付人就先走了。真是做到了一分钟也不肯多等的程度啊。
有点担心后面的工期会不会太紧。刮腻子和刷漆起码要留足20几天。
不然就算天气好,外面看起干了,也未必干透了呀。
再有就是地面找平足足垫高了5公分。项目经理真是舍得用材料啊。
可是我觉得这样子层高问题更严重了。本来因为入户横梁的原因,吊顶就要吊下来40厘米!!!
想到层高开始头疼,只希望出来的效果不要让人觉得太压抑。
马赛克图片,没拍出来,实际效果要好看得多。
此主题相关图片如下:

不过今天,就是14号,项目经理已经开始在准备进木工材料了,包括吊顶柜子什么的。
还有这次补砖是遥控的,没有为了这点砖专门再去跑一次。我受够了和很多具体的事项打交道。每个人都那么难缠,都想省事省心省工,还要拿钱。
明明跟卖砖的小妹约定的好好的,说是送货上门。结果送货师付到了新牌坊转盘就不想走了,让我去转盘找他,自己拿货。我坚持让他送,这是早先说好的。他打了两次电话,还打算不送了,因为我的是补砖,量少,又说什么他很忙之类。我知道大家都忙,那是不是我付了钱还要自己做事情啊?最后是电话来来回回打了很多次,还是送了,但是大牌的很,到了直接放货,让他叫下门说家里有人都不肯叫。电话里火气还很大,说他叫过了没人应,麻烦他求他多叫两次,师付可能没听到,费尽口水啊。最后还是把砖丢在门口,没见到收货的师付人就先走了。真是做到了一分钟也不肯多等的程度啊。
有点担心后面的工期会不会太紧。刮腻子和刷漆起码要留足20几天。
不然就算天气好,外面看起干了,也未必干透了呀。
再有就是地面找平足足垫高了5公分。项目经理真是舍得用材料啊。
可是我觉得这样子层高问题更严重了。本来因为入户横梁的原因,吊顶就要吊下来40厘米!!!
想到层高开始头疼,只希望出来的效果不要让人觉得太压抑。
马赛克图片,没拍出来,实际效果要好看得多。
此主题相关图片如下:
[此贴子最近被作者于2008-4-14 15:33:16编辑过,总共编辑过3次]
正在载入用户签名信息...
4月16日<2068>字节
今天忽然觉得项目经理应该电话通知我验材料了,可是还没接到电话,有点等不及,就先电话过去了。项目经理说我家的木工材料还没进场, 主要是那个十几平的书架的问题,关于工艺他还要和木工师付沟通一下。做还是要做好。
项目经理让我把勾缝剂拿过去,泥工师付要贴马赛克了。问我,泥工不是通知我了说让我买包好点的勾缝剂过去,怎么还没买。我说因为你说要最后贴,怕保护不好往下掉。项目经理哦哦应了下。我说我今天就送过去。出门。天气太热了。不想跑建材城,以为小区楼下新开的三家建材店总还不至于买不到好点的勾缝剂吧。就直接杀到小区去了。结果那边的勾缝剂真还没有我认得的牌子。最后买了个三十块一盒的上海牛元牌的。希望还能凑合着用。把勾缝剂直接放在砖旁边。又把和设计师一起新改的主次卧衣柜的图纸放在饮水机上。电话通知了项目经理,算是任务搞定。
泥工师付不在。不过好像昨天把厨房下边一圈的砖贴起了,厨房的马赛克门槛石也贴好了,里面用一小条收了边,外面留的是正好12厚地板的厚度,到时把我单独订的那种很淡很淡的闪金的扣条一拼接肯定很好看的:)
出门时忽然想起美好家应该在做柜子了,又跑到美好家去。木工师付正在做柜子。全是防潮板,我觉得好像和我们在办公室看到的防潮板不一样,颜色都不一样。师付说这个颜色是有点黄的,也有泛白的。哦,原来如此。一晃眼在收边的边条下看到我家书架子的图纸。问师付,项目经理就是和你商量做工的吧,到底决定怎么做。师付说是用福汉木工板,不是用防潮板。我当然知道,为了不显得单薄,还是用双层的福汉木工板贴在一起做。主要是想问收边什么的。师付让我问项目经理。
出来了。想了想,没给项目经理打,给秀秀打了个电话。一个是阳台洗衣机上方做个小吊柜。二个是书柜的做法,双层的木工板粘在一起后,不直接做混白,还是收个边?当然收边好,防开裂。秀秀说她也在想这个问题,还和工程部讨论过。觉得还是收边好,如果做面板更好。不过那样就不能做聚脂漆了,就要搽色了,出来的效果就是显纹的白色亚光的。想想应该也可以,不过这个还是再和老公讨论下。
今天拍的图片。我家新内容太少,附点美好家的柜子吧。



此主题相关图片如下:

项目经理让我把勾缝剂拿过去,泥工师付要贴马赛克了。问我,泥工不是通知我了说让我买包好点的勾缝剂过去,怎么还没买。我说因为你说要最后贴,怕保护不好往下掉。项目经理哦哦应了下。我说我今天就送过去。出门。天气太热了。不想跑建材城,以为小区楼下新开的三家建材店总还不至于买不到好点的勾缝剂吧。就直接杀到小区去了。结果那边的勾缝剂真还没有我认得的牌子。最后买了个三十块一盒的上海牛元牌的。希望还能凑合着用。把勾缝剂直接放在砖旁边。又把和设计师一起新改的主次卧衣柜的图纸放在饮水机上。电话通知了项目经理,算是任务搞定。
泥工师付不在。不过好像昨天把厨房下边一圈的砖贴起了,厨房的马赛克门槛石也贴好了,里面用一小条收了边,外面留的是正好12厚地板的厚度,到时把我单独订的那种很淡很淡的闪金的扣条一拼接肯定很好看的:)
出门时忽然想起美好家应该在做柜子了,又跑到美好家去。木工师付正在做柜子。全是防潮板,我觉得好像和我们在办公室看到的防潮板不一样,颜色都不一样。师付说这个颜色是有点黄的,也有泛白的。哦,原来如此。一晃眼在收边的边条下看到我家书架子的图纸。问师付,项目经理就是和你商量做工的吧,到底决定怎么做。师付说是用福汉木工板,不是用防潮板。我当然知道,为了不显得单薄,还是用双层的福汉木工板贴在一起做。主要是想问收边什么的。师付让我问项目经理。
出来了。想了想,没给项目经理打,给秀秀打了个电话。一个是阳台洗衣机上方做个小吊柜。二个是书柜的做法,双层的木工板粘在一起后,不直接做混白,还是收个边?当然收边好,防开裂。秀秀说她也在想这个问题,还和工程部讨论过。觉得还是收边好,如果做面板更好。不过那样就不能做聚脂漆了,就要搽色了,出来的效果就是显纹的白色亚光的。想想应该也可以,不过这个还是再和老公讨论下。
今天拍的图片。我家新内容太少,附点美好家的柜子吧。



此主题相关图片如下:
[此贴子最近被作者于2008-4-16 16:03:35编辑过,总共编辑过2次]
正在载入用户签名信息...
- 同舟共济dby

- 正在载入用户基本信息...
- 同舟共济dby

- 正在载入用户基本信息...
多谢夸奖 ,嘎嘎,合作会很顺利的 ,有问题就多沟通,装修愉快哦!<599>字节
|
正在载入用户签名信息...
- 同舟共济dby

- 正在载入用户基本信息...
邓哥,你也来了所?你家的面积要大些,而且是入住率比较高 ,物管周末不让施工,故线槽打的有点慢,后面我们会督促工程部加快步伐的 ,呵呵,装修愉快,合作顺利!<977>字节
|
正在载入用户签名信息...
最近学到的东西太混乱了<533>字节
家里马上要进木工了,前些天去了黄同学那里。黄同学对我进行了一些普及教育。强烈建议我全部柜体都用木工板做,然后面板贴饰面板或是防火板。用她家里做的柜子做实例进行讲解,确实她家的柜子做工材料没的说。又说饰面板买个三五十一张那种几张就搞定一个柜子。后来同设计师说起,设计师说这个成本高很多。不是单板子原因,是人工费贵。如果木工板加饰面板,我那柜体得500向600看一平。天哪。
黄不喜欢防潮板的原因,主要是板材太硬了,说是以后上柜门五金时很麻烦。万一哪天哪个铰链坏了,不像木工板那样很容易就可以换个地方重新装起。以后用起来搭肩掉跨的会很烦心。还有就是防潮板好坏实在太难得鉴定了,不像木工板。
美女还一度建议我家先不装地板,等她休养过来,派几个好手艺的工人到我家用木工板做。冲这十多年的感情,绝对保质保价保放心。后来又说估计装修公司不得同意。前面去美好家看了柜子,防潮板颜色发黄,15厚有点单薄,好像和在装修公司看的样板不一样,也吃不准,开始觉得不放心。福汉板我是会鉴定的,看着下料就行了。可这个防潮板真不好说,我不会看。
秀秀说我家的双层木工板书柜做饰面板,实木线条封边,再做显纹漆。而且不提成本,按原来的混白计价。出于我意料了。
黄不喜欢防潮板的原因,主要是板材太硬了,说是以后上柜门五金时很麻烦。万一哪天哪个铰链坏了,不像木工板那样很容易就可以换个地方重新装起。以后用起来搭肩掉跨的会很烦心。还有就是防潮板好坏实在太难得鉴定了,不像木工板。
美女还一度建议我家先不装地板,等她休养过来,派几个好手艺的工人到我家用木工板做。冲这十多年的感情,绝对保质保价保放心。后来又说估计装修公司不得同意。前面去美好家看了柜子,防潮板颜色发黄,15厚有点单薄,好像和在装修公司看的样板不一样,也吃不准,开始觉得不放心。福汉板我是会鉴定的,看着下料就行了。可这个防潮板真不好说,我不会看。
秀秀说我家的双层木工板书柜做饰面板,实木线条封边,再做显纹漆。而且不提成本,按原来的混白计价。出于我意料了。
[此贴子最近被作者于2008-4-18 15:22:24编辑过,总共编辑过2次]
正在载入用户签名信息...
4月18日<4558>字节
昨天手机被妈妈聊没钱了。今早有些担心,九点多时用老公手机给项目经理小灵通打电话,一直通话中,就没急。十点多时接到秀秀打给老公的电话,说是等了我们半个多小时。这个真不好意思。我等人等够了,就想差不多了大家到现场了应该会电话,到时我再去,没想到让设计师和项目经理干等了我这么久。

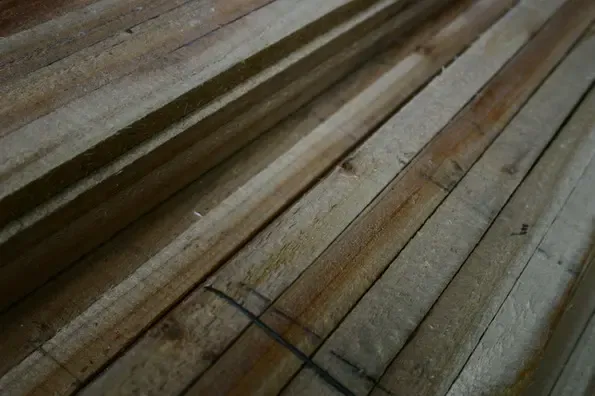

赶到现场,材料进了一些,还不全。有防潮板和石膏板,还有四捆木条,不到十根轻钢龙骨,一盒气钉,一盒铁钉,还有一卷不认识的东西。没看到木工板,问原因,毕竟是十五六平的双层福汉板做的书柜,不可能不进木工板。才知道原来秀秀和装修公司工程部讨论书架做法的结果是换了基材。不用双层福汉板,换成木条搭架子,然后再做饰面板,再做显纹漆。
一听就觉得恼火。况且这个换成木条的事情从来没人跟我打过招呼,昨天电话秀秀时也没提,就只说要用实木线条收边,做面板,再做显纹漆。我还瞎高兴了一下。现在想想这世上哪有免费的午餐?超不爽,当时忽然有种什么木工都不想让装修公司做了的想法。想当初说做后面的衣柜也是因为木作量大,考虑做一些不如都做了。现在居然是这样。但是项目经理说我家进了这么多板子,搬运费和运输费都不得了。后来说起我们小区他们还有好多工地,但又说我家是用18厚,不是15厚。
不太明白怎么忽然做法就换成这样。不然就是装修公司觉得我们这样用福汉板成本太高做不下来,就建议我们换木条了?不太能理解。毕竟当初签合同时设计师说的双层木工板效果多好多好,还说这个公司和别人不一样,是用福汉板。现在这么快就变了说法。和朋友电话后忽然开窍了。我穷担心什么呀。设计和施工都是你们专业人士做的。就按合同约定的用材和做法。既然当初承诺会做出来多好多好看,现在就不要推三阻四说这说那了,有工艺问题不要总找我加钱或是怎么解决,你们是专业的公司,应该你们保质保量自己想法解决。
另外觉得我家地平严重不平。上面还有很厚的一层粉,怎么蹭都蹭不到水泥层,都是粉。项目经理说是石粉的原因。用石粉比用河沙好。这个我知道,水泥配石粉比水泥配河沙要硬实一些。可是就算水泥配石粉也要讲比例的,这个样子着实看起来好像当初配比配的有问题。项目经理说是时间还不够,让我看半个多月前找平的主卫那块就比一个多星期前找平的要强。
马赛克用勾缝剂确实太凶了,而且还要用好一些的勾缝剂。我看了一下泥工师付新贴的砖,大概是5块30*30厘米的砖,一袋两公斤的勾缝剂就一点没有了。那一平不是要要5公斤?天哪。
还有我家的工期实在是太慢了。足足比我们晚了半个月进场的邻居,也是同一个项目经理的工地都在做吊顶了,我家才开做。这样前面该少花时间的花了这么久,后面腻子漆什么留的时间太短了。我提了好多次。项目经理说不存时,时间够用。木作十天就够了。后来做起来很快。哎,跟我了解的工期应分配的时间很不一样,我无语吧~
今天材料的图片。
项目经理关于材料的讲解:金鹏卡式不可上人轻钢龙骨,第一根上面都有个凹的鸟形标志。不过我怎么看都只是一小坑,还不太一样。项目经理说是这样的。生产时不可能把这个做的那么好。防火涂料是圣安膨胀型的。铁钉是春雨的,项目经理说这是相当好的,不用做防锈处理,这个铁钉是自身含有防锈材料的。还有一盒山东樱花的气排钉,一桶工农的乳白胶。










此主题相关图片如下:

赶到现场,材料进了一些,还不全。有防潮板和石膏板,还有四捆木条,不到十根轻钢龙骨,一盒气钉,一盒铁钉,还有一卷不认识的东西。没看到木工板,问原因,毕竟是十五六平的双层福汉板做的书柜,不可能不进木工板。才知道原来秀秀和装修公司工程部讨论书架做法的结果是换了基材。不用双层福汉板,换成木条搭架子,然后再做饰面板,再做显纹漆。
一听就觉得恼火。况且这个换成木条的事情从来没人跟我打过招呼,昨天电话秀秀时也没提,就只说要用实木线条收边,做面板,再做显纹漆。我还瞎高兴了一下。现在想想这世上哪有免费的午餐?超不爽,当时忽然有种什么木工都不想让装修公司做了的想法。想当初说做后面的衣柜也是因为木作量大,考虑做一些不如都做了。现在居然是这样。但是项目经理说我家进了这么多板子,搬运费和运输费都不得了。后来说起我们小区他们还有好多工地,但又说我家是用18厚,不是15厚。
不太明白怎么忽然做法就换成这样。不然就是装修公司觉得我们这样用福汉板成本太高做不下来,就建议我们换木条了?不太能理解。毕竟当初签合同时设计师说的双层木工板效果多好多好,还说这个公司和别人不一样,是用福汉板。现在这么快就变了说法。和朋友电话后忽然开窍了。我穷担心什么呀。设计和施工都是你们专业人士做的。就按合同约定的用材和做法。既然当初承诺会做出来多好多好看,现在就不要推三阻四说这说那了,有工艺问题不要总找我加钱或是怎么解决,你们是专业的公司,应该你们保质保量自己想法解决。
另外觉得我家地平严重不平。上面还有很厚的一层粉,怎么蹭都蹭不到水泥层,都是粉。项目经理说是石粉的原因。用石粉比用河沙好。这个我知道,水泥配石粉比水泥配河沙要硬实一些。可是就算水泥配石粉也要讲比例的,这个样子着实看起来好像当初配比配的有问题。项目经理说是时间还不够,让我看半个多月前找平的主卫那块就比一个多星期前找平的要强。
马赛克用勾缝剂确实太凶了,而且还要用好一些的勾缝剂。我看了一下泥工师付新贴的砖,大概是5块30*30厘米的砖,一袋两公斤的勾缝剂就一点没有了。那一平不是要要5公斤?天哪。
还有我家的工期实在是太慢了。足足比我们晚了半个月进场的邻居,也是同一个项目经理的工地都在做吊顶了,我家才开做。这样前面该少花时间的花了这么久,后面腻子漆什么留的时间太短了。我提了好多次。项目经理说不存时,时间够用。木作十天就够了。后来做起来很快。哎,跟我了解的工期应分配的时间很不一样,我无语吧~
今天材料的图片。
项目经理关于材料的讲解:金鹏卡式不可上人轻钢龙骨,第一根上面都有个凹的鸟形标志。不过我怎么看都只是一小坑,还不太一样。项目经理说是这样的。生产时不可能把这个做的那么好。防火涂料是圣安膨胀型的。铁钉是春雨的,项目经理说这是相当好的,不用做防锈处理,这个铁钉是自身含有防锈材料的。还有一盒山东樱花的气排钉,一桶工农的乳白胶。










此主题相关图片如下:
[此贴子最近被作者于2008-4-18 15:35:39编辑过,总共编辑过6次]
正在载入用户签名信息...
极不愉快的两天<298>字节
其实说到最后也没什么,不管别人说什么加钱/不做或是换木条做,我不答应就结了。毕竟合同在那里摆着,依合同办就行。只是从开始到现在这样的接触过程,原本对有些人的点点信任在这些反反复复,不停的开黄腔和前后矛盾里早就土崩瓦解。只希望装修快点结束,有些人有些事让我少见少听点,就阿弥陀佛了。
4月20日,今天量了橱柜。
我没去,派了老公去的,把所有的厨房电器的参数都给他拿上了。明显的这个当初说你来做,搞不定时来找我的人一点也不懂橱柜复尺是个怎么回事。他可真省心。我今天嗓子哑到很严重的地步,坐在他旁边用QQ跟他交待中间的程序和注意事项。天哪,真的真的没见过家里装修还这样啥啥不懂的人。
4月20日,今天量了橱柜。
我没去,派了老公去的,把所有的厨房电器的参数都给他拿上了。明显的这个当初说你来做,搞不定时来找我的人一点也不懂橱柜复尺是个怎么回事。他可真省心。我今天嗓子哑到很严重的地步,坐在他旁边用QQ跟他交待中间的程序和注意事项。天哪,真的真的没见过家里装修还这样啥啥不懂的人。
[此贴子最近被作者于2008-4-20 17:11:00编辑过,总共编辑过1次]
正在载入用户签名信息...
4月23日<4066>字节
今天去工地看了下,感觉木工进场后进度真的很快,家里的变化也很大。
似乎也可以忽略这些天的种种不愉快的经历,直接跳到现在的进度看。
有些东西想想觉得还是要记录下来,不能说不好看不好听就埋掉了不写了。
关于我家的双层福汉板书柜
这件事情目前来看是在圆满的解决中。但中间的差子实在太多太离谱,很多话说的也多不好听。但最终也不过一句按合同办一样解决了。这个事情感谢小刘。虽然说起来按合同办是理所应当的,但扯皮起来确实是小刘同志在协调,不像有些人软硬兼施让我们用木条搭或是不做或是加钱。这就是对比。
关于程序问题
已经是一个老生常谈的话题了。真的很不满。同小刘说,小刘说你什么都要验收都要看着做,工人是很为难的。可是事实上并不是我什么都要看,是我在意的程序打过招呼要让我看的步骤都自己做跑了我才看得到。像是刷防水做闭水实验,像是机器开的槽要拉毛再敷,像是木工材料进场我要验收再下料,像是吊顶龙骨搭好给我们看下灯线安置和龙骨情况再封板。许是我前面水电盯得太紧,后面工人项目经理都似乎有意避我做事一样。我盯那么久很多事情就不做,我去拍照一天,就线槽敷了水管包了地面找平了家里不能进人了。说了吊顶让我看一下龙骨什么再封也没人叫我看,说了木工材料进场让我验下再下料,结果前一天下午二点进了木工板,小刘倒是通知我第二天上午去看,结果二天上午一去柜子都起了一半了,说是有20张木工板,只有8张是完整能验的。也许说起来就是说我应该信任项目经理和工人。但有些信任也不可能是无条件全身心的信任啊,就我现在明白的项目经理说的很多话说是为我考虑实际都是为了他自己考虑的。就这方面来说我怎么可能投入全部的信任呢?抛开信任这个话题,专业一点看有些程序问题就是要走一下,这是必要的。
不废话了,上图片:
变化很大,有洗面台的,有一个大书柜、主卧才做一半的衣柜、包了的门框、吊顶……
问题也不少,都在图片上,像吊顶在梁两边不一样高度,,马赛克贴的对不上角,有的地方差很大一段就直接用勾缝剂一抹就了事,书柜加厚层有的有很大的缝……

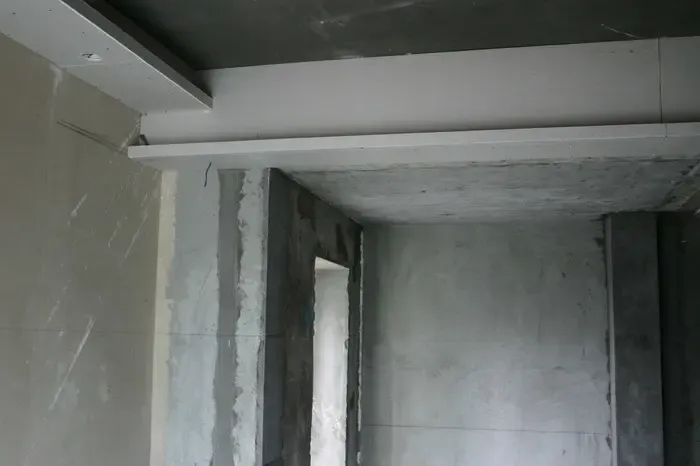

此主题相关图片如下:

似乎也可以忽略这些天的种种不愉快的经历,直接跳到现在的进度看。
有些东西想想觉得还是要记录下来,不能说不好看不好听就埋掉了不写了。
关于我家的双层福汉板书柜
这件事情目前来看是在圆满的解决中。但中间的差子实在太多太离谱,很多话说的也多不好听。但最终也不过一句按合同办一样解决了。这个事情感谢小刘。虽然说起来按合同办是理所应当的,但扯皮起来确实是小刘同志在协调,不像有些人软硬兼施让我们用木条搭或是不做或是加钱。这就是对比。
关于程序问题
已经是一个老生常谈的话题了。真的很不满。同小刘说,小刘说你什么都要验收都要看着做,工人是很为难的。可是事实上并不是我什么都要看,是我在意的程序打过招呼要让我看的步骤都自己做跑了我才看得到。像是刷防水做闭水实验,像是机器开的槽要拉毛再敷,像是木工材料进场我要验收再下料,像是吊顶龙骨搭好给我们看下灯线安置和龙骨情况再封板。许是我前面水电盯得太紧,后面工人项目经理都似乎有意避我做事一样。我盯那么久很多事情就不做,我去拍照一天,就线槽敷了水管包了地面找平了家里不能进人了。说了吊顶让我看一下龙骨什么再封也没人叫我看,说了木工材料进场让我验下再下料,结果前一天下午二点进了木工板,小刘倒是通知我第二天上午去看,结果二天上午一去柜子都起了一半了,说是有20张木工板,只有8张是完整能验的。也许说起来就是说我应该信任项目经理和工人。但有些信任也不可能是无条件全身心的信任啊,就我现在明白的项目经理说的很多话说是为我考虑实际都是为了他自己考虑的。就这方面来说我怎么可能投入全部的信任呢?抛开信任这个话题,专业一点看有些程序问题就是要走一下,这是必要的。
不废话了,上图片:
变化很大,有洗面台的,有一个大书柜、主卧才做一半的衣柜、包了的门框、吊顶……
问题也不少,都在图片上,像吊顶在梁两边不一样高度,,马赛克贴的对不上角,有的地方差很大一段就直接用勾缝剂一抹就了事,书柜加厚层有的有很大的缝……










此主题相关图片如下:
[此贴子最近被作者于2008-4-23 17:20:53编辑过,总共编辑过2次]
正在载入用户签名信息...
一些<1590>字节
开工一月有余,家中木作已做了大半。对施工中好的部分且略过不谈,先讲讲极为不满的一些问题:
一 关于程序问题
已经是一个老生常谈的话题了。同小刘说,小刘说你什么都要验收都要看着做,工人是很为难的。可是事实上并不是我什么都要看,是我在意的程序打过招呼要让我看的步骤都自己做跑了我才看得到。像是刷防水做闭水实验,像是机器开的槽要拉毛再敷,像是木工材料进场我要验收再下料,像是吊顶龙骨搭好给我们看下灯线安置和龙骨情况再封板。许是我前面水电盯得太紧,后面工人项目经理都似乎有意避我做事一样。我盯那么久很多事情就不做,我去拍照一天,就线槽敷了水管包了地面找平了家里不能进人了。说了吊顶让我看一下龙骨什么再封也没人叫我看,说了木工材料进场让我验下再下料,结果前一天下午二点进了木工板,小刘倒是通知我第二天上午去看,结果二天上午一去柜子都起了一半了,说是有20张木工板,只有8张是完整能验的。也许说起来就是说我应该信任项目经理和工人。但有些信任也不可能是无条件全身心的信任啊,就我现在明白的项目经理说的很多话说是为我考虑实际都是为了他自己考虑的。就这方面来说我怎么可能投入全部的信任呢?抛开信任这个话题,专业一点看有些程序问题就是要走一下,这是必要的。
二 该按合同办的按合同办,该按图纸做的按图纸做。
怕极了你们招呼都不打一下,到了材料进场了部分时,告诉业主双层福汉板做的书柜换成用条搭。说是什么福汉板做不好,木条搭好。业主再不专业也不至于一点常识都不懂吧。也请不要总拿工艺说事儿。既然当初签合同时说得多好多好,那就请专业的公司专业的工人拿出专业的态度来做好这件事情。不要说什么要好工艺,行,加钱,你的预算不能做好工艺。不然你就听我们的方案,用木条搭。你要实在接受不了说不做我们也不勉强。但也只能免木工板的部分,防潮板的柜子还是得做。为什么啊,因为我们防潮板进货了,这运输费和搬运费罩不住,不然你补贴?或是图纸上平开门设计的双立板的,结果做成单的。告诉业主单的好,双的以后做了柜门难看。说还是按图纸来也没人理会儿。只是到了交钱时催的积极。
三 工人要负责任。
说起来是件小事儿。但业主觉得很麻烦。本来算量算的很准应该有余的马赛克,到了最后差了大半个门槛石。业主比较不信邪,自己数了下小块数,发现小块差了400多,也就是大的三块半的量。这个量说多也不多,说少也不少,要贴门槛石是够两个了。问工人,说是裁下来的边条给收垃圾的收走了。给贵装修公司的人说,说是这是正常损耗。我就气了。马赛克总不至于都要大块大块的用吧,一小边条也有11块,有的地方是可以拼贴的。怎么就正常损耗了,怎么能给收垃圾的收走呢?这是对业主极不负责的。况且业主先跟项目经理和工人都招呼过,说是要贴台面拖把池和门槛石。也说明了这种陶瓷窑变马赛克每窑出来花色都不尽相同,只能保证色调差不多一致,贵不贵先不说,补货也很难补,重庆不生产,要从广东订货生产再运货。想业主都会算量,贴砖的工人师付未必还不如外行的业主。
四 工期问题
我家前面的工期是很拖的,这个我有具体记录可以证明。后面说起工期拖的问题。贵公司的答复很扯。说你不是说工期慢嘛,所以木工师付等不起你先下料了。我最怕这说法。我是觉得后面按预算上写的至少三遍腻子和三次漆,每次过后还要等干,这个要留足时间。所以先前时间在我看来是拖了。我的意思绝不是我说你们前面慢了,所以后面诸多事情都得到我的承诺可以乱来胡来,这是绝对的理解偏差。
关于以后的工序有以下要求:
石膏板缝和墙体线槽抹灰后的地方要用白布贴好。请让业主验收一下。
腻子胶水至少三次,每刮一次请业主看一道。
底漆一遍面漆二遍到货请业主验收一下,完成工序请业主验一下。
包括柜子漆都让业主过一下目。
一 关于程序问题
已经是一个老生常谈的话题了。同小刘说,小刘说你什么都要验收都要看着做,工人是很为难的。可是事实上并不是我什么都要看,是我在意的程序打过招呼要让我看的步骤都自己做跑了我才看得到。像是刷防水做闭水实验,像是机器开的槽要拉毛再敷,像是木工材料进场我要验收再下料,像是吊顶龙骨搭好给我们看下灯线安置和龙骨情况再封板。许是我前面水电盯得太紧,后面工人项目经理都似乎有意避我做事一样。我盯那么久很多事情就不做,我去拍照一天,就线槽敷了水管包了地面找平了家里不能进人了。说了吊顶让我看一下龙骨什么再封也没人叫我看,说了木工材料进场让我验下再下料,结果前一天下午二点进了木工板,小刘倒是通知我第二天上午去看,结果二天上午一去柜子都起了一半了,说是有20张木工板,只有8张是完整能验的。也许说起来就是说我应该信任项目经理和工人。但有些信任也不可能是无条件全身心的信任啊,就我现在明白的项目经理说的很多话说是为我考虑实际都是为了他自己考虑的。就这方面来说我怎么可能投入全部的信任呢?抛开信任这个话题,专业一点看有些程序问题就是要走一下,这是必要的。
二 该按合同办的按合同办,该按图纸做的按图纸做。
怕极了你们招呼都不打一下,到了材料进场了部分时,告诉业主双层福汉板做的书柜换成用条搭。说是什么福汉板做不好,木条搭好。业主再不专业也不至于一点常识都不懂吧。也请不要总拿工艺说事儿。既然当初签合同时说得多好多好,那就请专业的公司专业的工人拿出专业的态度来做好这件事情。不要说什么要好工艺,行,加钱,你的预算不能做好工艺。不然你就听我们的方案,用木条搭。你要实在接受不了说不做我们也不勉强。但也只能免木工板的部分,防潮板的柜子还是得做。为什么啊,因为我们防潮板进货了,这运输费和搬运费罩不住,不然你补贴?或是图纸上平开门设计的双立板的,结果做成单的。告诉业主单的好,双的以后做了柜门难看。说还是按图纸来也没人理会儿。只是到了交钱时催的积极。
三 工人要负责任。
说起来是件小事儿。但业主觉得很麻烦。本来算量算的很准应该有余的马赛克,到了最后差了大半个门槛石。业主比较不信邪,自己数了下小块数,发现小块差了400多,也就是大的三块半的量。这个量说多也不多,说少也不少,要贴门槛石是够两个了。问工人,说是裁下来的边条给收垃圾的收走了。给贵装修公司的人说,说是这是正常损耗。我就气了。马赛克总不至于都要大块大块的用吧,一小边条也有11块,有的地方是可以拼贴的。怎么就正常损耗了,怎么能给收垃圾的收走呢?这是对业主极不负责的。况且业主先跟项目经理和工人都招呼过,说是要贴台面拖把池和门槛石。也说明了这种陶瓷窑变马赛克每窑出来花色都不尽相同,只能保证色调差不多一致,贵不贵先不说,补货也很难补,重庆不生产,要从广东订货生产再运货。想业主都会算量,贴砖的工人师付未必还不如外行的业主。
四 工期问题
我家前面的工期是很拖的,这个我有具体记录可以证明。后面说起工期拖的问题。贵公司的答复很扯。说你不是说工期慢嘛,所以木工师付等不起你先下料了。我最怕这说法。我是觉得后面按预算上写的至少三遍腻子和三次漆,每次过后还要等干,这个要留足时间。所以先前时间在我看来是拖了。我的意思绝不是我说你们前面慢了,所以后面诸多事情都得到我的承诺可以乱来胡来,这是绝对的理解偏差。
关于以后的工序有以下要求:
石膏板缝和墙体线槽抹灰后的地方要用白布贴好。请让业主验收一下。
腻子胶水至少三次,每刮一次请业主看一道。
底漆一遍面漆二遍到货请业主验收一下,完成工序请业主验一下。
包括柜子漆都让业主过一下目。
[此贴子最近被作者于2008-4-28 22:52:58编辑过,总共编辑过1次]
